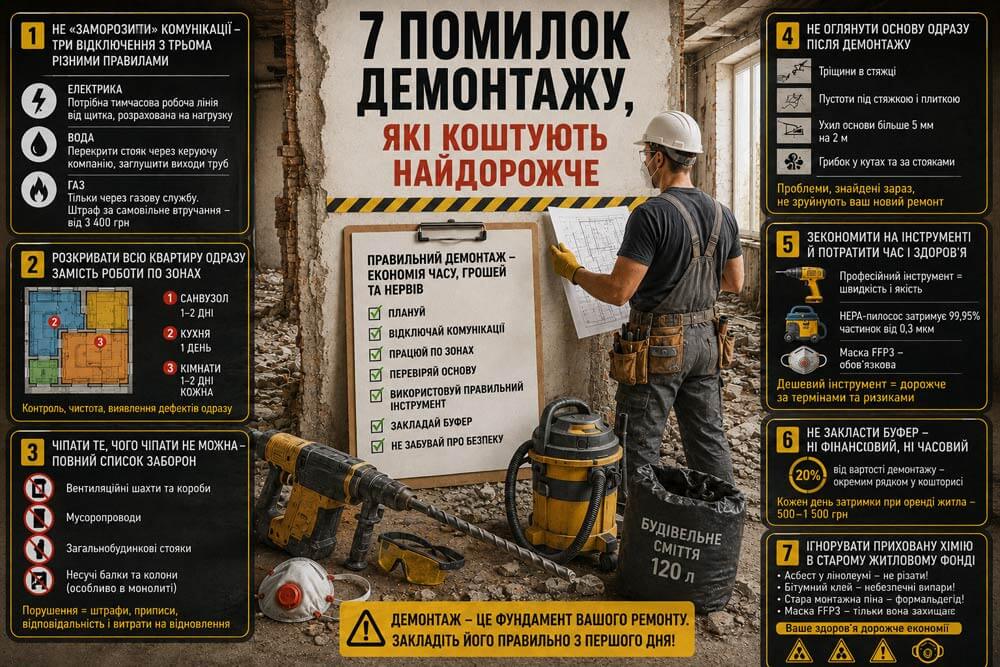

Підготовка квартири до ремонту: 7 помилок демонтажу, які обходяться найдорожче
Дослідні виконроби знають це правило напам’ять. Власники квартир – як правило, дізнаються його на власному досвіді: помилка на етапі демонтажу обходиться в 5-10 разів дорожче, ніж та ж помилка при чистовій обробці. Не тому, що демонтаж технічно складніший. А тому, що за ним йдуть всі інші роботи — і кожна стоїть на його фундаменті.
Пошкоджена труба під майбутньою стяжкою – це не просто виклик сантехніка. Це розтин уже залитої підлоги, вимушений простою бригадою, повторне вивезення сміття та зайві тижні оренди тимчасового житла. Ланцюжок запускається від одного удару перфоратором у неправильному місці.
Більшість таких втрат не випадковість. Вони повторюються з ремонту в ремонт з тих самих причин. Нижче — сім із них: із конкретними наслідками та тим, як кожній можна запобігти.
Якщо ви вже шукаєте демонтажні роботи — цей список допоможе поставити правильні питання будь-якій бригаді ще до початку робіт.
Помилка 1. Не «заморозити» комунікації — три відключення із трьома різними правилами

Коли кажуть «відключити комунікації», більшість є одним простим кроком. Повернув кран, вимкнув автомат і можна працювати. Насправді комунікації у квартирі відключаються за трьома незалежними алгоритмами, і у кожного свої наслідки при порушенні.
Електрика. Вимкнути автомати в щитку необхідно, але цього мало. При серйозному демонтажі, коли одночасно працюють кілька перфораторів та болгарок, потрібна тимчасова робоча лінія, виведена безпосередньо від щитка. Без неї перегрів проводки та вибиті автомати – лише питання часу. І лінія має бути розрахована під реальне навантаження інструменту, а не «що знайшлося під рукою».
Вода. Кран під раковиною чи за унітазом перекриває лише підводку до конкретного приладу – не стояк. Якщо роботи ведуться поруч зі стояком або торкаються труб, потрібно звертатися в керуючу компанію для перекриття на рівні під’їзду. Після цього відкриті висновки труб – заглушити, решта – обмотати плівкою. Інакше випадкове подання води під час робіт стане неприємним сюрпризом.
Газ. Це єдина комунікація, яку не можна відключати самостійно, навіть якщо роботи ведуться просто поруч із плитою, а не безпосередньо на трубі. За українським законодавством у таких випадках потрібен виклик газової служби. Виклик фахівця коштує 400–800 грн. Штраф за самостійного втручання — від 3 400 грн. Під час аварії до нього додається повна адміністративна відповідальність.
Цей блок — один із самих ігнорованих при самостійному ремонті, бо здається формальністю. Рівно до першого інциденту.
Помилка 2. Розкрити всю квартиру одразу замість роботи по зонах
“Щоб не ходити двічі” – логіка зрозуміла. Але на практиці через кілька годин після такого рішення вся квартира покрита будівельним пилом, сміттям та боєм. У цих умовах контролювати якість основи просто неможливо – дефекти не видно під шаром пилу та уламків.
Професійна послідовність працює інакше. Спочатку санвузол, потім кухня, потім житлові кімнати. Це не просто зручність — саме в санвузлі та кухні зосереджена більшість комунікацій та найвищий ризик прихованих ушкоджень. Огляд основи тут найбільш критичний, і проводити його потрібно відразу після розкриття кожної зони, поки вона ще ізольована.
Реальні терміни при стандартній двошці: санвузол – один-два дні, кухня – один день, кожна житлова кімната – один-два дні. Разом п’ять-вісім робочих днів. Проти спроби «закінчити за вихідні» — після якої, як правило, йдуть тижні переробок.
Зональний підхід дає ще одну неочевидну перевагу: частина квартири залишається придатною для тимчасового проживання, пил не розходиться по всьому об’єму, а дефекти основи виявляються відразу – коли їх можна усунути без наслідків для нового ремонту.
Помилка 3. Торкатись того, що чіпати не можна — повний список забороненого
Несучі стіни це знають майже всі. Але список того, що не можна демонтувати без погодження, значно довший. І саме менш очевидні пункти найчастіше стають причиною розпоряджень та штрафів.
Вентиляційні шахти та короби не можна завузити, перенести чи використовувати під розведення комунікацій. Як швидко відрізнити загальнобудинкову шахту від локального короба: відкрийте вентиляційну решітку і піднесіть запалений сірник. Полум’я відхиляється – перед вами загальнобудинкова шахта з тягою. Чи не чіпати без проекту. Наслідком порушення є порушення вентиляції всього стояка, претензії сусідів і припис з вимогою відновлення за свій рахунок.
Сміттєпроводи. Замурувати сміттєпровід без погодження з компанією, що управляє, — адміністративне порушення, навіть якщо в під’їзді ним давно ніхто не користується. Це загальнобудинкове рішення, а чи не особисте.
Загальнобудинкові стояки. Перенесення стояків водопостачання або каналізації можливе лише за наявності проекту, погодженого з водоканалом. Самостійне перенесення – це штраф плюс повна відповідальність за будь-яку аварію на зміненій ділянці у майбутньому.
Несучі балки та колони в монолітних будинках. У будинках, збудованих після 2000 року за монолітною технологією, колони нерідко виглядають як частина звичайної стіни. Перед демонтажем у такому будинку – технічний план БТІ та консультація конструктора. Без цього працювати наосліп.
Помилка 4. Не оглянути основу відразу після демонтажу
Коли старі покриття знято, квартира вперше за роки показує те, що в ній відбувалося. Тріщини, порожнечі, сліди вологи, осередки грибка – все це виходить на поверхню саме зараз. І це єдиний момент, коли можна усунути їх без руйнування нового ремонту.
Пропустити цей огляд означає закрити проблеми під свіжою стяжкою і обробкою, а потім зустріти їх знову через рік-два, коли все вже готове.
Що перевіряти відразу після розтину кожної зони:
Тріщини у стяжці. Волосяні до 0,1 мм – норма усадки, не критично. Ширше 0,3 мм – розшивка та заповнення ремонтним складом обов’язкові. Закриті під новою стяжкою вони розширюються та виходять на поверхню через один-два роки.
Пустоти під плиткою та стяжкою. Перевіряються простим простукуванням: глухий звук замість дзвінкого – порожнеча. Такі ділянки нестабільні, при навантаженні вони просідають і руйнують фінішне покриття.
Ухил основи. Перепад понад 5 мм на два метри потребує вирівнювання до укладання будь-якого покриття. Перевіряється будівельним рівнем чи нівеліром — швидко та без спеціальних навичок.
Грибок у кутках та за стояками. Його не можна просто зафарбувати – це консервація проблеми, яка повернеться з новою силою. Правильний порядок: механічне видалення, просушування, протигрибкова ґрунтовка в два шари з просушуванням кожного. І тільки після цього – гідроізоляція та оздоблення.
Помилка 5. Заощадити на інструменті та втратити час
Інструмент при демонтажі – це не стаття економії. Це прямий вплив на швидкість, якість основи та здоров’я людей у квартирі.
Побутовий перфоратор на 600–700 Вт при демонтажі стяжки працює в 2,5–3 рази повільніше за професійний на 1 200–1 500 Вт. Для площі 20 квадратних метрів це різниця у півтора робочих дні — тобто 750–2 250 грн додаткової оренди житла за стандартної київської ставки.
Відбійний молоток при об’ємі стяжки від 15 квадратних метрів – виключно оренда. У Києві це 300–500 грн. на день. Купівля професійного інструменту – від 8 000 грн. При разовому демонтажі арифметика є очевидною.
Окремо – про пил. Це важливіше, ніж здається. Будівельний пилосос із фільтром HEPA класу H13–H14 затримує частинки від 0,3 мкм з ефективністю 99,95%. Побутовий пилосос без такого фільтра дрібнодисперсний бетонний пил не затримує — він просто перерозподіляє його повітрям, де він осідає ще кілька годин. Регулярне вдихання такого пилу призводить до силікозу – професійного захворювання будівельників. При демонтажі стяжки чи штукатурки без HEPA-пилососа – мінімум респіратор FFP3, без компромісів.
Що брати тільки в оренду: відбійний молоток, обладнання для алмазного різання бетоном. Що матиме своє: зубила, широкі шпателі, будівельні мішки на 120 літрів, маски FFP3.
Помилка 6. Не закласти буфер – ні фінансовий, ні тимчасовий
Демонтаж – це 5–10% загального бюджету ремонту. Але помилки саме на цьому етапі генерують 30–50% усіх витрат на переробки. Чому така диспропорція? Тому що все, що йде після демонтажу, ґрунтується на його результаті. Одна пробита труба або пропущена ділянка грибка тягне за собою ланцюжок із п’яти-шести додаткових витрат.
Щодня вимушеної затримки під час оренди житла в Києві — це 500–1 500 грн. Тиждень простою через дефект, виявлений вже після початку оздоблювальних робіт — від 3500 до 10500 грн чистих втрат лише на оренді. І це без урахування вартості самих переробок.
Оптимальний підхід: 20% вартості демонтажу — окремим рядком у кошторисі. Чи не як частина загального резерву на весь ремонт, а саме як буфер під демонтажний етап. Захист від прихованих шарів, несподіваного стану перекриттів та затримок за погодженнях.
Винесення будівельного сміття після демонтажу можна замовити окремо на raznorabochiy-kiev.com.ua/uk/poslugi-riznorobochih/ — без прив’язки до інших робіт.
Помилка 7. Ігнорувати приховану хімію у старому житловому фонді
У квартирах радянської споруди демонтаж — це нерідко робота з матеріалами, які при неправильному поводженні становлять реальну загрозу здоров’ю. Головна проблема: візуально вони майже не відрізняються від безпечних аналогів.
Лінолеум на азбестовій основі. Ознака – сіра або бежева повстяна підкладка, покриття укладено до 1991 року. Азбестові волокна при механічному руйнуванні стають канцерогенними. Такий лінолеум не можна різати та дробити. Тільки знімати цільними листами зі зволоженням і одразу пакувати в закриті мішки.
Бітумний клей під лінолеумом. Ознака – чорна або темно-коричнева мастика під покриттям, характерний різкий запах при нагріванні. При механічному знятті з нагріванням виділяє бензол та толуол – гострі нейротоксини. Працювати тільки при повному наскрізному провітрюванні, маска FFP3 є обов’язковою.
Стара піна монтажна. Жовта або помаранчева, тендітна, кришиться при дотику. При механічному руйнуванні виділяє формальдегід. Знімати лише з попереднім зволоженням.
І окремо – про вибір маски. FFP2 затримує 94% часток від 0,3 мкм. FFP3 – 99%. П’ять відсотків різниці здаються незначними. Але при восьмигодинній роботі у запиленому приміщенні FFP2 пропускає у 2,5 рази більше небезпечних частинок, ніж FFP3. Працюючи з азбестом, бітумом чи старою піною — лише FFP3, без варіантів.
Коли самостійний демонтаж обходиться дорожче за найм

СВважати вигоду від самостійного демонтажу потрібно чесно — з урахуванням усіх реальних витрат, а не лише вартості бригади.
Квартира 60 кв. м, повний демонтаж. При самостійній роботі: сім днів при оренді тимчасового житла 1 000 грн. на день — 7 000 грн. тільки на оренді. Плюс оренда інструменту, розхідники, мішки, маски – ще 2000-3000 грн. Разом 9 000-10 000 грн прямих витрат, за винятком свого часу і фізичних сил.
Професійна бригада робить той же обсяг за два робочі дні. Оренда житла на цей термін – 2 000 грн. Економія лише на житло – 5 000 грн. У цьому якість підстави перевірено досвідом, а ризики застраховані договором.
Навіть якщо оренда житла у вашому випадку не є актуальною — різниця в термінах залишається. Сім днів особистого часу, контролю та фізичного навантаження проти двох днів очікування з прийманням результату. Це конкретна різниця як життя на період ремонту, і його варто враховувати.
Працюємо у Києві, Ірпені, Бучі, Броварах, Борисполі, Василькові та Вишгороді.
Висновок
Демонтаж — єдиний етап ремонту, де помилки не дають себе знати відразу. Вони чекають. З’являються через рік, коли все вже закрито оздобленням, бригада давно пішла, а гарантійні терміни спливли.
Тріщина у стяжці під новою плиткою. Грибок за гіпсокартоном. Пошкоджений кабель під штукатуркою. Все це починалося в перші дні ремонту – в той самий момент, який здавався найпростішим і незначним.
Сім помилок із цього списку об’єднує одне: кожну з них можна було запобігти на початку робіт. Правильний порядок дій, необхідний інструмент і розуміння того, що приховано за стінами старої квартири.
Професійний демонтаж – це не про “зламати і винести”. Це про те, що залишиться після.
