Як демонтувати квартиру своїми руками

Як демонтувати квартиру своїми руками

Половину робіт з демонтажу можна зробити своїми руками — за один день, зі звичайним набором інструменту з гаража. А от друга половина не пробачає самодіяльності, навіть якщо руки золоті: несуча стіна, газова труба чи стара азбестова плитка не дають права на помилку. Тож далі — не загальна розповідь про етапи демонтажу, а пряма відповідь на питання: що з цього списку ваше?

Що можна демонтувати своїми руками, а що ні

Почнемо з головного розподілу — за рівнем ризику, а не за «цікаво / нецікаво».

  • Можна самому: плінтуси, лиштви, шпалери, легкі перегородки з ГКЛ, ламінат, лінолеум, підвісні стелі (Армстронг, касетна).
  • Краще не без досвіду: бетонна стяжка та цегляна кладка. Тут потрібен важкий електроінструмент, а ризик травм і пошкодження перекриттів помітно зростає.
  • Не можна самому в будь-якому разі: несучі та зовнішні огороджувальні стіни, роботи з газовим обладнанням, матеріали з підозрою на азбест.

Якщо обсяг робіт виявиться більшим, ніж ви розраховували — наприклад, розкрилася стяжка, про яку ніхто не попереджав — шукати бригаду вручну посеред ремонту не найприємніше завдання. У таких випадках простіше заздалегідь подивитись послуги демонтажних робіт і тримати варіант «на підхваті», ніж зупиняти все посередині.

💡 Орієнтир за часом: легка перегородка з ГКЛ — години, а не дні. Цегляна чи бетонна стіна, особливо з посиленням отвору після — уже кілька днів, з урахуванням висихання та вивезення сміття між етапами.

Критерій насправді простий: якщо помилка коштує дорожче, ніж викликати фахівця — тріщина в перекритті, витік газу, вдихання азбестового пилу — самостійне рішення того не варте.

Дозволи на демонтаж стін в Україні

Тут багато хто чекає бюрократії там, де її давно немає. За Постановою КМУ №406, демонтаж, перенесення чи встановлення не несучих перегородок без зміни інженерних систем загального користування не потребує жодних дозвільних документів.

Але є нюанс, який упускають майже всі статті на цю тему: у типових панельних будинках внутрішні не несучі стіни іноді взагалі заборонено демонтувати. Справа не в бюрократії, а в конструкції — жорсткість таких будинків розрахована інакше, і рішення приймається індивідуально, за серією будинку, а не за загальним правилом «якщо перегородка — то можна».

Як дізнатися серію свого будинку? Найпростіше — подивитися технічний паспорт квартири в БТІ або звернутися до управляючої компанії. Там же уточнять, чи дозволено знесення конкретної перегородки саме для цієї серії.

А от знесення несучих стін, зміна загальнобудинкових комунікацій чи перенесення «мокрих зон» — це вже реконструкція. Вона потребує проєкту та узгодження в Державній архітектурно-будівельній інспекції (ДАБІ).

Відключення комунікацій перед демонтажем

Три мережі — три окремі дії, а не одне загальне «відключив усе і вперед».

  • Електрика — знеструмити щиток, перевірити індикатором, що напруги справді немає.
  • Вода й опалення — перекрити крани, злити систему, якщо демонтується стіна з трубами всередині.
  • Газ — відключається лише газорозподільним підприємством, за заявою власника. Самостійно торкатися газового обладнання заборонено законом, і це не формальність — а ризик витоку та взриву.

Час робіт і сусіди

З цим питанням стикається майже кожен, хто хоч раз робив ремонт у багатоквартирному будинку. Закон каже однозначно: шумні роботи дозволені в будні з 8:00 до 21:00. У неділю та святкові дні вони заборонені цілодобово — і згода сусідів тут ролі не грає (детальніше про норми тиші).

Юристи радять іти далі усного «попередили — і все»: оформити згоду письмово, заздалегідь підготовленою запискою з датами та годинами робіт, яку сусіди підписують. Формально закон цього не вимагає. Але на практиці це найнадійніший спосіб не зустрітися з поліцією посеред демонтажу.

До того ж сфотографуйте підʼїзд, ліфт і стіни, що межують із сусідами, до початку робіт — так ви знімаєте більшість необґрунтованих претензій після знесення.

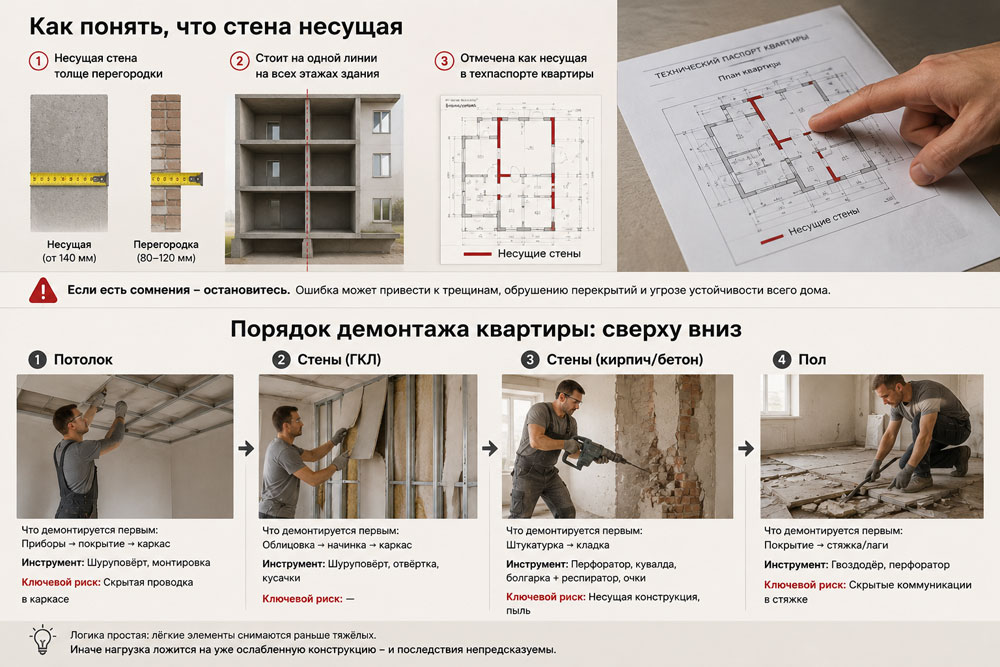

Як зрозуміти, що стіна несуча

Є три простих ознаки: несуча стіна товща за перегородку, стоїть на одній лінії на всіх поверхах будівлі й позначена як несуча в технічному паспорті квартири.

Якщо хоча б один пункт викликає сумнів — паузу краще брати зараз, а не після першого удару кувалдою. Помилка тут веде до тріщин у перекриттях сусідніх квартир і загрози стійкості всього будинку — а це вже зовсім інший рівень наслідків.

Порядок демонтажу квартири: зверху вниз

Как понять что стена несущая
ЗонаЩо демонтується першимІнструментКлючовий ризик
СтеляПрилади → покриття → каркасШурупокрут, монтировкаСхована проводка в каркасі
Стіни (ГКЛ)Облицювання → начинка → каркасШурупокрут, викрутка, кусачки
Стіни (цегла/бетон)Штукатурка → кладкаПерфоратор, кувалда, болгарка + респіратор, окуляриНесуча конструкція, пил
ПідлогаПокриття → стяжка/лагиЦвяходер, перфораторСховані комунікації в стяжці

Логіка проста: легкі елементи знімаються раніше важких. Інакше навантаження лягає на вже ослаблену конструкцію — і наслідки непередбачувані.

Небезпечні матеріали в старому житловому фонді

Будинок збудований у 1950–1980-ті роки? Тоді варто бути уважнішим: типові панельні та цегляні серії цього періоду нерідко містять азбестовмісні матеріали. Небезпека в тому, що азбест найбільш шкідливий саме при механічному руйнуванні — волокна потрапляють у повітря та залишаються там надовго.

На що звернути увагу: старий шифер, ветха теплоізоляція труб опалення, деякі види напільної плитки на мастиці. Розбивати такі матеріали самостійно не варто — при підозрі краще викликати фахівця для оцінки, а не продовжувати демонтаж «на удачу».

Якщо під час демонтажу щось пішло не так

З’явилися тріщини, кладка не піддається очікуваному зусиллю, за штукатуркою виявилась арматура там, де її не має бути — це сигнал зупинитися, а не продовжити «ще трохи».

  1. Зупинити роботи, не бити по сусідніх ділянках.
  2. За ознак нестабільності — встановити тимчасову опору.
  3. Викликати фахівця для оцінки перед тим, як продовжити.

Демонтаж «на око» в цій точці — найчастіша причина серйозних пошкоджень конструкції будинку.

Сміття після демонтажу

Сортувати відходи зручніше одразу, а не потім: інертні матеріали (бетон, цегла) — в один бік, дерево та метал — в інший, гострі уламки та скло — окремо, у твердий контейнер, щоб не рвати мішки. І так, будівельне сміття не можна виносити в побутові контейнери — за це передбачені штрафи, потрібен окремий контейнер або вивезення спеціалізованою організацією.

Часті помилки виконання

  • Демонтаж кладки знизу вгору замість зверху вниз — ризик обвалу верхніх рядів.
  • Звичайний респіратор замість будівельного під час роботи з гіпсокартоном — пил все одно проникає.
  • Вентилятор на витяжці під час демонтажу — жене пил до сусідів через вентиляційну шахту.
  • Складування сміття наприкінці робіт, а не по ходу — прибирання займає в рази більше часу, ніж сам демонтаж.

Що перевірити перед тим, як взятися за інструмент

  • ☑ Визначили тип стіни та серію будинку — дізналися в БТІ або управляючій компанії.
  • ☑ Відключили комунікації окремо, газ — тільки через газорозподільне підприємство.
  • ☑ Узгодили час робіт із сусідами письмово, вклалися в 8:00–21:00.
  • ☑ Якщо будинок 1950–1980-х років — перевірили матеріали на азбест і не розкривали їх самі.
  • ☑ Продумали вивезення сміття заздалегідь, а не після завершення робіт.

Демонтаж своїми руками реально зробити для більшості легких конструкцій. Але саме ці п’ять пунктів вирішують, чи закінчиться все акуратним ремонтом — чи незапланованими витратами на усунення наслідків.
